模块化建设正深刻重构数据中心行业的底层运行逻辑。
研究机构SemiAnalysis在其最新深度报告中指出,从全球顶级云服务商到前沿AI实验室,模块化已跃升为数据中心快速部署的主流范式——整体建设周期平均缩短约36%(即节省7至9个月),综合资本支出(CapEx)每兆瓦可下降约8%。
☞☞☞AI 智能聊天, 问答助手, AI 智能搜索, 多模态理解力帮你轻松跨越从0到1的创作门槛☜☜☜

AWS正加速落地代号为"SAMDC"的模块化架构战略,其内部项目"Project Houdini"将白空间建设拆解为可在工厂批量预制的标准机架单元,使服务器正式入驻前的准备时间由原先最长15周大幅压缩至2至3周,并可减少单个模块超5万工时的现场电气安装作业量。
Meta则在俄亥俄州New Albany的Prometheus园区启用轻量化铝结构+织物围护的“帐篷式”厂房,卫星影像显示,自2025年7月启动建设至2026年4月,已有8座此类结构完成交付——而该园区此前五栋传统永久性建筑的建造周期长达两至三年。

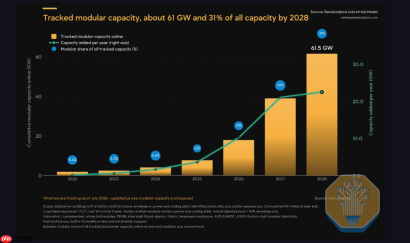

SemiAnalysis搭建的模块化建设追踪系统目前已覆盖超61GW模块化容量及逾1000个采用各类预制策略的站点,预计至2028年底,模块化建设占全球在运数据中心总容量的比例将首次突破30%。对云服务提供商而言,“快”即等同于收入,每提前一个月上线每兆瓦IT算力,保守估算可为业主方带来约50万美元的价值增益;以一座50MW规模的数据中心为例,相较纯现场施工模式,模块化路径可创造近2亿美元的未折现经济收益。

01 劳动力缺口成刚性制约,模块化成为破局关键

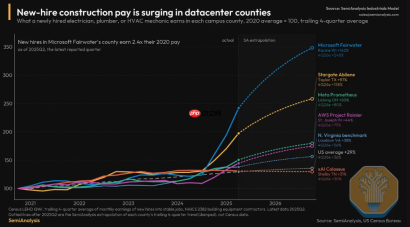

驱动这一范式迁移的核心动因,是日益加剧的熟练技工结构性短缺。电气安装工作量约占数据中心全周期建设工时的30%至40%,据SemiAnalysis构建的劳动力供需模型预测,受多区域大规模关键基础设施集中上马影响,电气技工缺口将于2027年全面显现,德克萨斯州与俄亥俄州等建设热点地区压力尤为突出。

现实案例已印证该趋势。例如Crusoe为吸引技术工人赴Abilene园区就职,将当地薪资水平上调30%,该项目高峰期用工需求超过9000人。在传统现场施工模式下,一座50MW级AI数据中心仅机电安装阶段即需约12000现场工时/MW,单体建筑施工峰值常聚集近300名持证技术人员。
模块化的本质优势在于将高度重复性工序转移至工厂环境并行实施,同时现场土建与基础工程同步推进。SemiAnalysis测算表明,若将主要机电安装任务前置至工厂完成,现场工时可降低约63%,降至每兆瓦约4500小时;持证电气工程师的实际需求更可削减约85%。此外,工厂化生产有效规避了气候、地理等不可控因素干扰,显著提升工艺一致性与质量稳定性。
02 模块化体系演进:由部件集成迈向整站交付

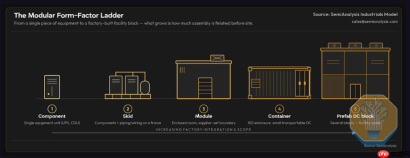

SemiAnalysis将当前模块化产品谱系划分为五个递进层级,按复杂度由低至高依次为:单体组件、机架(Skid)、模块(Module)、集装箱(Container)以及预制数据中心整站模块(Prefab Datacenter Block)。前四级属子系统级模块化,第五级则迈向设施级整体交付。

在子系统维度,模块化电力舱与模块化冷却系统已成为市场渗透率最高的两大方向。
以Flex旗下Anord Mardix推出的模块化电力解决方案为例,其将变压器、中压开关柜、UPS及储能电池系统高度集成于封闭式箱体之中,使机电安装周期由常规5.5个月缩短至约2.5个月,单位兆瓦成本降低约5%。在冷却领域,Airedale by Modine推出的机架式CDU作为2MW级预制单元出厂,现场仅需连接两路冷却水管道与一路电源即可投运。
在整站模块化层面,Vertiv MegaMod将IT机架、供配电系统与冷却设施深度融合为一体化模块;其配套OneCore平台提供标准化12.5MW级电力与冷却舱体,支持灵活组合扩展,适配大型AI工厂部署需求。英伟达亦于2026年3月正式发布DSX参考架构,首次将计算、网络、存储、供电、散热乃至土建结构全部纳入统一标准化设计框架;CoreWeave已基于DSX Air构建其AI工厂数字孪生系统。
03 模块化主导权之争:三方路径各具战略重心
模块化生态中的主导权归属,直接决定价值链分配格局,目前形成三种典型协作模式。
运营商主导型模式由云厂商自主定义技术规格并直接采购核心设备,集成任务交由EPC承包商执行。该路径依赖极强的内部工程能力与供应链管理能力,且需承担设备交付延迟与库存积压风险,因此实际仅适用于AWS、Meta等头部超大规模玩家。
EPC或系统集成商主导型模式中,运营商明确性能目标,由工程总包方或专业集成商统筹设备选型、协调供货与现场施工。Comfort Systems、Sterling Infrastructure及Quanta旗下Cupertino Electric均属此类代表;其中Comfort Systems依托Environmental Air Systems与TAS Energy,在德克萨斯州与北卡罗来纳州拥有超350万平方英尺的自有工厂产能。此模式对超大规模客户尤其友好——既保留自主设计权,又将施工环节高效迁移至工厂端。
OEM主导型模式以Vertiv OneCore为典型,设备制造商整合自身电力、热管理、制冷及IT基础设施能力,输出端到端交付平台。该路径使Vertiv单兆瓦产品价值由历史约350万美元跃升至约700万美元,但代价是交付周期拉长:当前Vertiv模块化方案平均交期已突破12个月。
04 主流运营商的差异化模块化实践
不同规模与定位的数据中心运营商并未选择趋同路径,而是依据自身资源禀赋、客户诉求与技术路线,构建出特色鲜明的模块化策略。
Compass作为运营时间最长的第三方托管服务商,其单栋建筑约70%至85%的实体内容均在工厂预制完成,主体框架与屋面可在18至21天内快速吊装成型,涵盖建筑外壳、白空间、电力模块及中压开关设备等全栈要素。QTS则通过前置锁定设计方案,并在堪萨斯州维持约700万平方英尺仓储空间储备长周期设备,打造“即需即供”的敏捷交付能力,其新一代“Rapids”架构已获两家头部AI企业采用。
Aligned Data Centers以弹性适应为核心理念,基础供配电与冷却架构保持高度标准化,而机房配置则可根据单机架功率密度动态切换气冷、混合冷却或液冷方案——其Delta³气冷系统支持单机架约50kW,DeltaFlow液冷平台则可承载350kW以上高密度负载。
Crusoe在Abilene Stargate园区同步应用外壳模块化与整站模块化双轨策略:采用预制绝热金属板实现单体建筑封顶周期压缩至8周以内;其自主研发的Spark单元以约1MW为基本交付单位,出厂即接近完工状态,并已在Redwood Materials位于内华达州的项目中完成规模化验证。
05 成本与工期真相:供应商承诺需理性审视
SemiAnalysis的底层建模揭示了一个重要事实:多数供应商公布的“提速”数据往往基于局部工序统计口径,而非涵盖设计、采购、制造、运输、安装、调试的全周期维度。例如Vertiv SmartRun宣称的85%效率提升,仅针对架空母线与走线管理环节;MegaMod所提50%进度优势,实为模块吊装与现场施工的对比;Schneider标称的60%优化幅度,则仅适用于电力与冷却模块范畴。

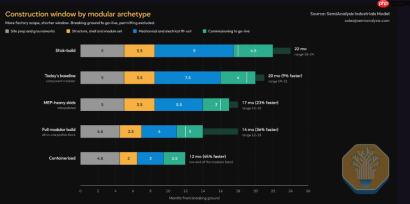

SemiAnalysis基于50MW液冷AI数据中心的全生命周期建模显示,纯现场施工总工期约为18至24个月,而全流程模块化建设可压缩至12至18个月,较纯现场模式提速约36%,较当前部分模块化基准再快约30%。若采用一体化预制整站模块或集装箱式数据中心,整体建设窗口甚至有望控制在12个月内。
成本层面,全模块化方案综合造价约为每兆瓦1350万美元,低于纯现场施工的约1460万美元,价差约8%。节约来源主要包括两方面:一是机电安装前移至工厂,节省约60万美元/MW的工程建设服务费与约50万美元/MW的现场安装人工成本;二是工期缩短带来的材料涨价缓冲、应急预备金及现场管理费用下降。
需注意的是,模块化本身亦存在隐性成本:相比纯现场施工,模块化方案需额外承担模块供应商合理利润,构成主要成本摩擦点。此外,已有部分运营商与MEP承包商反馈,某些模块化产品在长期可靠性方面尚存挑战,一旦出现质量缺陷,不仅前期压缩的工期红利将被抵消,更可能危及高价值硬件资产安全。
本文来自微信公众号“硬AI”,作者:专注科技产研的,36氪经授权发布。
